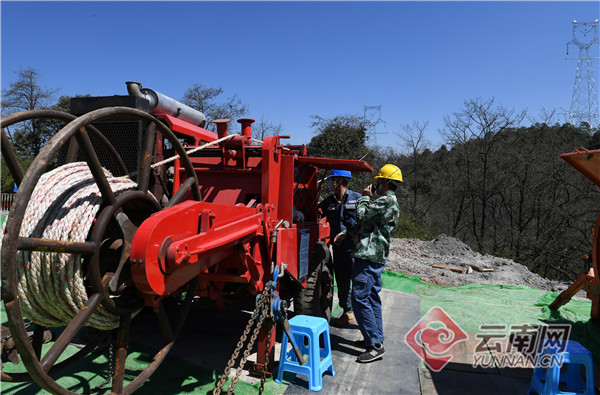

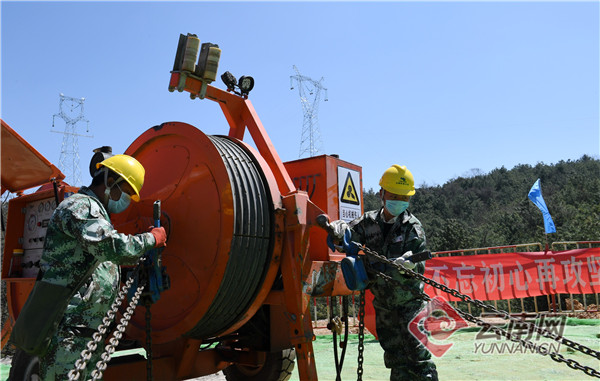

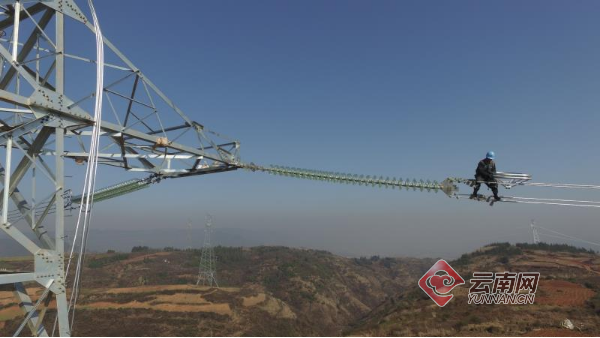

工人们分工协作夯实土建基础,安装吊装设备。
阳春三月,位于昆明空港经济区的500千伏白邑输变电工程施工现场一片繁忙:挖掘机的轰鸣声不绝于耳,吊装机、洒水车正井然有序地开展作业,工人们分工协作夯实土建基础,安装吊装设备。
这里是我省“四个一百”重点项目,也是云贵互联通道工程的重要节点工程,可实现更大范围、更大规模的水火置换,对打开云南水电外送重要通道、消纳云南富余清洁水电具有重要作用。
智慧工地助力工程建设
春节期间,500千伏白邑输变电工程施工现场依然灯火通明,100余名工人奋战一线。项目部执行春节不停工的方案,但随着疫情进一步蔓延,根据防疫要求,项目施工暂停。
“项目停工但不停管理,我们要千方百计把耽误的时间抢回来!”业主项目经理夏勇涛说。在做好疫情防控的基础上,项目部组织各参建单位通过网络视频的方式加强项目管理,全面梳理项目剩余工程量,根据投产时序配置复工人员和机具,重新制定作业计划,梳理设备物资和停电计划。
除了做好人员管理,协调生产厂家、确保设备物资及时到位也非常重要。“变电站的设备供应涉及到全国各地的90多家供应商,突然遭遇疫情,设备的远距离运输成了亟待破解的问题。”夏勇涛说。为了将刚交付的价值4000多万元、重达450吨的两台500千伏油浸式三相自耦现场组装变压器和配件从沈阳运到昆明,夏勇涛带领项目部10多名团队成员做足了功课,全力保障设备运输,将疫情期间交通管制带来的影响降至最低,经过7天星夜兼程,终于将变电站的“心脏”运抵现场,为安装调试赢得了时间。
2月14日,该工程正式复工,在确保安全的前提下,保工期与控疫情成为同等重要的事。项目部不仅关注人员的防护,还创新方式科学管控项目安全、质量、进度等。疫情期间,武汉火神山、雷神山医院建设全过程通过网络直播受到多方关注,这样的直播在500千伏白邑输变电工程项目部每天都在进行。项目一进门,“工地扬尘监测系统”显示屏上,空气湿度、风向、PM2.5等多项监测指标滚动播报,通过安装在施工现场的8个摄像头,各个区域的人员到位情况、是否佩戴口罩和安全帽、作业是否合规等尽收“眼底”。这些数据实时传输到智慧项目管理平台,各级管理人员、项目部管理人员通过电脑或手机即可观看工程建设“现场直播”。
“通过这样的直播,不仅能实现工地监管全覆盖,还能减少疫情期间交叉感染风险,一旦发现问题能通过广播及时纠正,对于提高施工效率、促进安全管理发挥了重要作用。”夏勇涛说。
筑牢安全屏障 加速“云电外送”
强化目标管理吹响攻坚冲锋号
乌东德电站送电广东广西输电工程(特高压多端直流示范工程)送端500千伏交流配套工程是我省基础设施“双十”重大工程之一,包含了电网侧工程、电站侧工程和500千伏白邑输变电工程。根据南方电网公司昆柳龙直流工程、云贵互联工程及其配套交流工程“攻坚战”指挥部确定的攻坚目标,在做好疫情防控,确保安全的前提下,乌东德电站送电广东广西输电工程(特高压多端直流示范工程)送端500千伏交流配套工程将按照攻坚目标安全投运,以满足昆柳龙直流工程、云贵互联工程送电要求。
目标已经明确,云南电网公司迅速行动,一手抓疫情联防联控。要求各项目部将防疫安全纳入班前会交底内容,将防疫措施检查作为现场监督重点事项;通过微信、二维码等形式提升各施工人员的防疫意识,加强防疫知识的教育培训。在各班组施工机具的检查审核中增加防疫物资的审核,防疫物资不到位的不允许开展作业。一手抓项目复工。及时召开乌东德电站送电广东广西输电工程(特高压多端直流示范工程)送端500千伏交流配套工程攻坚工作会议。部署工作任务,要以进度为主线,强化计划管理,各级领导高度重视,靠前指挥,层层落实责任,全力推进工程建设;执行工程进展情况日检查、周例会,按照关键节点进行管控,及时对进度完成情况进行检查、督促,实时纠偏;以安风体系建设为抓手,全面落实安全责任,强化项目风险管控。重点管控工程项目深基础开挖、高空作业、交叉跨越等中级及以上风险;以质量为灵魂,促进质量提升工作。强化质量目标管理,细化分解目标,强化过程质量管理,在施工过程中采用视频采集设备,完整记录施工过程,加强监理现场管控力度,提升工程建设综合管控能力;各施工标段开展安全、质量、进度评比竞赛,营造“比、学、赶、超”的良好氛围。
目前,乌东德电站送电广东广西输电工程(特高压多端直流示范工程)送端500千伏交流配套工程已全面复工,“复工后,根据目前疫情发展态势,疫情防控压力依然很大,对工程安全、质量、进度、造价等都是严峻考验。作为一名老党员,哪怕再苦再累都要绷紧这根弦,坚决打赢疫情防控阻击战,战疫必会胜利,春天一定会到来!” 建设分公司疫情防控作业现场管控及保供电小组长、副总工程师陈辉坚定地说。
云南网通讯员 李琛 程春利 摄影报道
